Сохранение промежуточного базового плана проектов ТПиР филиала.
Когда информация по проекту актуализирована как по физике так и по бюджетк необходимо сохранить базовый план проекта в ИС КСП (Базовый план версии 0, равный Промежуточному из перечня сценариев в агрегаторе отчетности). Сохранение выполняет сотрудник Управления по крупным проектам программы комплексной модернизации Департамента реализации производственных программ или сотрудник филиала, являющимся центром компетенции, по вопросам управления проектами (если такой сотрудник имеется на филиале) в течении одного дня с момента обращения.
Перед тем как задать Базовый план, необходимо очистить ранее сохраненный. Для этого нужно открыть в Project Professional нужный проект – вкладка «Проект» - на кнопке «Задать базовый план» выбрать «Очистить базовый план» - выставить переключатель «для выбранных задач» - «Ок».
Не забываем также выбрать, какой базовый план мы будем пересохранять, предварительно зачистив, ранее записанный. В данном случае это Промежуточный-Базовый план 0 (в перечне в таблице он не имеет числового обозначения). Подобную операцию можно проделывать для всех сохраненных базовых планов (например БП3, БП6, БП7, которые равны Бюджету, Актуальной ПП или Первоначальной ПП).

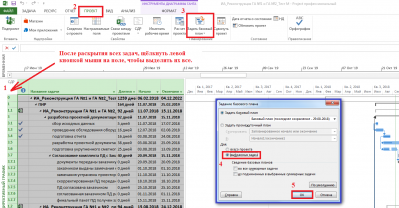

Далее опять открыть в Project Professional нужный проект – вкладка «Проект» - «Задать базовый план» - выставить переключатель «для выбранных задач» - «Ок». Предварительно перед этими манипуляциями нужно раскрыть все задачи в графике и выделить их.
Базовый план будет сохранен.
